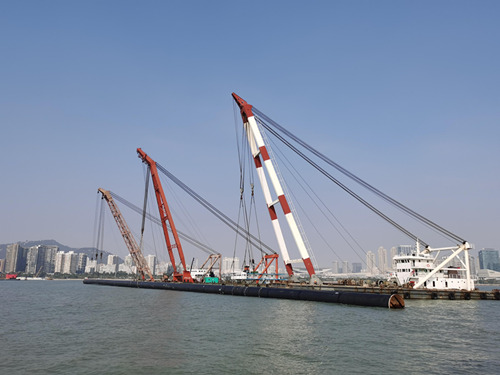

12月13日下午,廈門前浦污水排海工程項目施工現場,三艘工程船緊密協作,順利將ф2800,長290米的首節沉管擺放到位。
該項目位于廈門島東部,新建1根DN2800的排放管,總長2520米,將前期污水處理廠尾水引至環島路外側海域做深水排放,管材均采用鋼質管道。
我司承接了管道海域全長1907米段管道敷設施工,其中φ2800δ26的管道長度1810米;排放管97米,管徑從φ2800遞減到管徑φ1200。主要施工內容有:159節DN2800管道焊接,390塊犧牲陽極塊焊接,38根鋼管樁打拔,1907米DN2800管道安裝,6處管道接頭套箱混凝土包裹以及382塊C40混凝土配重塊安裝。
本次工程管道下水采用滑道式工藝,因管道長、直徑大、海邊經常有大風天氣,給管道加工帶來較大困難,我司項目部合理安排、精密部署,截止12月7日,首節大口徑管道焊接全部完成,經細致探傷檢測,完全達到設計要求。項目部認真研究、仔細琢磨制定的管道下水、拖航、安裝方案,得到了甲方認可。
12月11日,公司調遣的吊裝起重船、拖輪以及錨艇全部到位,并利用12、13日兩天良好天氣進行下水、拖運、沉放。 12日上午9時,首節長290mф2800管道從制作平臺順利下水,拖輪和錨艇將管道拖帶至3公里之外的施工海域,由“秦航工69、36”和“天利工007”三艘起重船緊密配合,歷經9個小時艱辛努力,進行掛鉤作業。
12月13日上午,全部準備工作就序,全體參戰人員統一指令、團結協作,試吊、拆除封板、注水、沉放各道工序一氣呵成,下午13時許,首節管道順利沉放。
